【項目名稱】
《南京長江大橋公路橋封閉改造工程施工期交通組織關鍵技術與實施方案研究》
【作者】
綜合交通規劃二所 韓雪松
【所獲獎項】
江蘇省優秀規劃設計一等獎
項 目 背 景
南京長江大橋是長江上第一座由中國自行設計和建造的雙層式公鐵兩用特大橋梁,是中國橋梁建設的重要里程碑,具有極大的經濟意義、政治意義和戰略意義。
其建成通車已近半個世紀,特別是近20年來長期處于超負荷運行,已經達到危橋狀態。為確保其長期安全運行和交通功能正常發揮,南京長江大橋公路橋維修改造工程封閉施工于2016年10月底正式開始,預計2018年12月29日通車。

大橋施工前

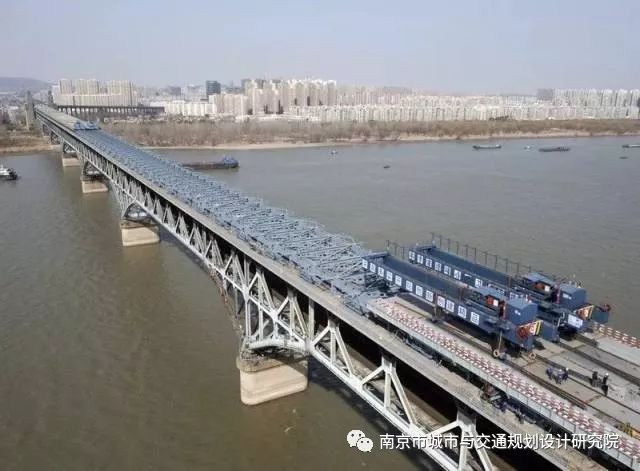

大橋施工中
大橋施工后
南京長江大橋承擔著國家跨江運輸通道、區域特別是揚子江城市群和南京都市圈跨江運輸通道和南京城市跨江兩岸運輸通道三重功能。大橋交通流量大,每日機動車交通量8.3萬輛;交通方式多,不僅包括機動車,還有90%的過江公交車、以及1.4萬輛非機動車。全封閉施工影響范圍廣,受影響人群在百萬以上。被諸多交通專家被稱為“國內外罕見的過江交通組織保障難題”,若交通分流組織不利,將可能對于國家、區域和城市跨江交通正常通行和社會穩定均將產生極為重大影響。
為確保施工期間的過江交通和經濟社會整體平穩運行,2015年10月由南京市交通運輸局組織,委托南京市城市與交通規劃設計研究院股份有限公司研究開展《南京長江大橋公路橋維修改造工程交通組織關鍵技術研究及實施方案》。
研 究 思 路
本次南京長江大橋公路橋封閉改造工程施工期交通組織關鍵技術與實施方案研究綜合采用手機信令交通大數據分析技術與人工調查相結合的技術手段,建立新型交通預測模型,對原有過江交通量分流路徑、流量分析和預測。通過“理論分析和實驗驗證”相結合的方法,提出交通分流總體方案、地鐵輪渡能力提升方案、公交改線方案、交通分流道路渠化等交通管理措施及交通組織方案。采取人工監測和電子監測相結合的方法,跟蹤監測過江交通變化,動態調整交通組織方案,確保交通組織分流措施的穩定運行。

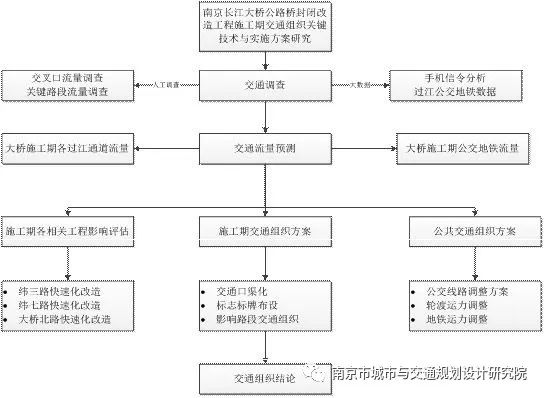

研究技術路線
技 術 方 案
按照不同的交通方式,分為機動車、非機動車和行人以及公共交通三大類,構建立體化綜合過江分流體系,在做好兩岸周邊區域路網結構完善及重點路口改造的基礎上,機動車采用“內外引導、分流繞行”的方式分流,非機動車及行人采用“公交接駁、地鐵疏解、輪渡輔助”的方式分流,公共交通采用“線路優化、場站配建”的方式分流。

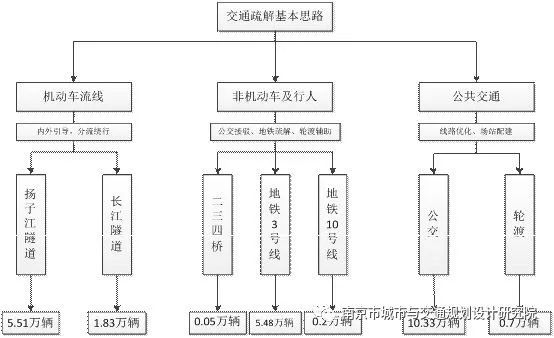

交通疏解基本思路圖
本次研究項目成果提出了交通分流總體方案,周邊其他過江通道分流保障方案,公共交通(公交、地鐵、水上交通等)組織和保障方案,交通分流道路渠化等交通管理措施方案,交通工程管理措施方案(臨時標志標線、信號燈等),交通分流信息發布、宣傳引導方案;提出相關改造工程25項,公交調整線路29條。
成 果 特 色
1、首次采用“手機信令+人工調查+數據庫校核”相結合的綜合調查技術
提出了通過“手機信令+人工調查+數據庫校核”相結合的綜合調查方法,對原經過南京長江大橋的交通量進行調查,包括交通OD、出行方式、出行目的、轉移意愿等信息。并研發了《道路交通流視頻識別軟件》及《手機端居民出行調查系統》等應用軟件及《一種新型交通信息采集裝置》實用專利。

現狀人口分布核密度圖
出行分布空間特征
2)建立了基于轉移意愿的過江交通流量轉移模型,提高了交通流量預測精度
在現狀調查及意愿調查的基礎上,創新建立南京長江大橋封閉維修期間各通道流量轉移模型。
3)形成了全周期、多方式交通組織方案及過江交通應急保障方案,提出了長周期的過江交通運行后評估方法
提出“宣傳引導+立體通道+兩端疏解+后期監測”的全周期、多方式交通組織保障方案。主要包括交通分流總體方案,周邊其他過江通道分流保障方案,公共交通(公交、地鐵、水上交通等)組織和保障方案,交通分流道路渠化等交通管理措施方案,交通工程管理措施方案,交通分流信息發布、宣傳引導方案等。
采取人工監測和電子監測相結合的方法,對現狀南京所有過江通道和主要路網開展為期一年以上的實時監測,動態評估過江交通體系運行情況,及時發布交通運行監測報告,持續動態優化交通組織方案。
社會經濟效益
公交分流組織保障方案節省相關工程資金支出5000余萬元。原方案受制于浦珠北路通行能力受限,擬采用400m跨線橋方式提高浦珠北路主干道通行能力。經本項目組分析對比后,提出針對江北浦珠北路建議開展六改八車道工程。本次提出方案實施后實際工程費用約2000萬元,初步測算節省相關工程資金支出5000余萬元。
大橋封閉施工后,南京所有過江通道兩年多的實時動態監測結果顯示,各過江交通方式總體運行平穩,揚子江隧道、長江隧道等主要分流通道運行情況穩定,主要表現在如下幾個方面:
◆本次大橋封閉維修交通組織實施效果較好,確保了大橋兩岸日均30萬人次的過江交通需求,保證了社會穩定;
◆交通流量增長、分流效果完全達到預期。大橋封閉施工至今已26個月,各過江通道、地鐵線路流量增長、分流比例均與本研究預測高度吻合,預測精度高達95%;
◆經受住了大橋封閉施工與多個重大工程施工疊加交通影響的考驗,交通運行平穩,各項工程有序推進;
◆歷經多個節假日、特殊氣候等高峰流量考驗,未發生嚴重擁堵;
◆市民日??缃ㄇ诔鲂袪顩r良好,社會反響良好,受到央視國際頻道、新華社、中新社、新華網等多家中央媒體廣泛報道。
